【奋战四季度·决胜全年稳】冶建第十分公司:精准发力 提质增效
|
来源:本站 |
编辑:管理员 | 日期:2022-11-09 |
字体:T T T
| 点击量:3230
|
大干四季度,,,,,,奋进正当时。。。。。。。
连日来,,,,,,冶建公司第十分公司各在建项目吹响建设“冲锋号”,,,,,,全体人员咬定目标,,,,,,心往一处想、劲往一处使,,,,,,齐心协力抓生产,,,,,,施工现场人员忙碌、机械轰鸣、奋战正酣,,,,,,各在建项目一派热火朝天的繁忙景象。。。。。。。
鹰潭市金山弄改造项目:攻坚克难 全力推进

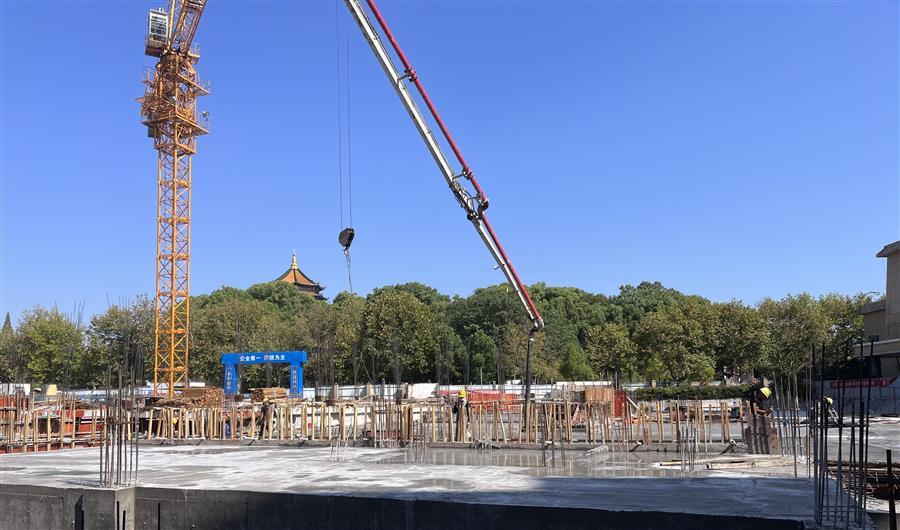

项目现场
金山弄改造项目位于江西省鹰潭市月湖区胜利东路以北、林荫东路以南,,,,,,总建筑面积为1.5万平方米,,,,,,结构类型为框架结构,,,,,,地上2-3层,,,,,,地下1层,,,,,,工期730日历天。。。。。。。该项目的地质条件和周边环境复杂,,,,,,施工难度较大,,,,,,且在今年9月份时,,,,,,更是因疫情需要进行静默管控的原因,,,,,,暂停施工了大半个月。。。。。。。为确保按时达成工期目标,,,,,,项目部积极与业主、监理等单位沟通协调建设过程的难点、堵点,,,,,,完善优化施工方案,,,,,,科学调配施工现场的人员、机械和材料,,,,,,细分时间节点,,,,,,实时管控施工过程,,,,,,以决战决胜的劲头推进项目建设。。。。。。。

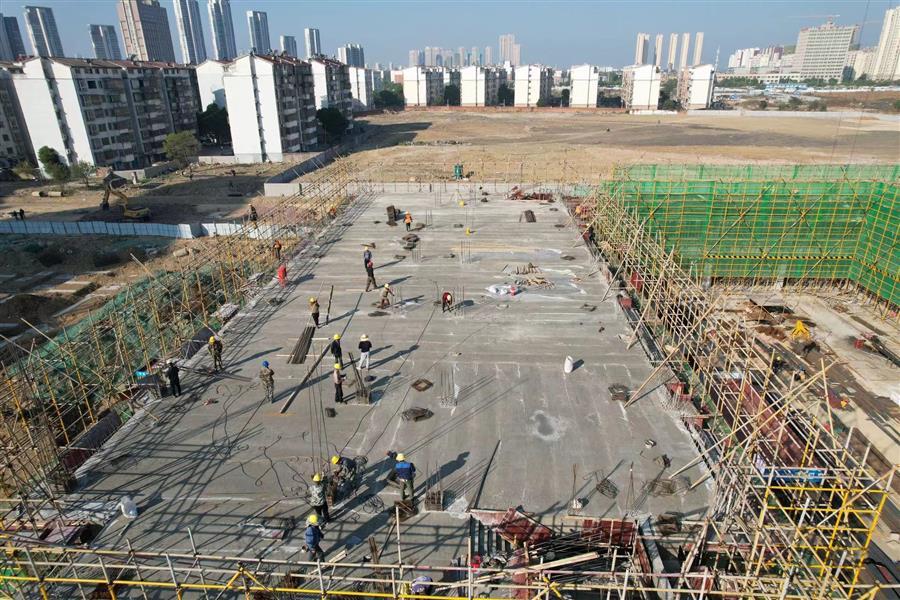

项目现场
目前,,,,,,2号楼二层板混凝土浇筑完成、满堂架搭设及模板安装中,,,,,,1号楼二层模板安装中,,,,,,5号楼二层混凝土浇筑完成,,,,,,3号楼西南角地下室防水施工和筏板钢筋绑扎中。。。。。。。项目累计完成产值1580万元,,,,,,完成合同造价的27.8%。。。。。。。
南昌市临江学校项目:精准施策 稳步推进

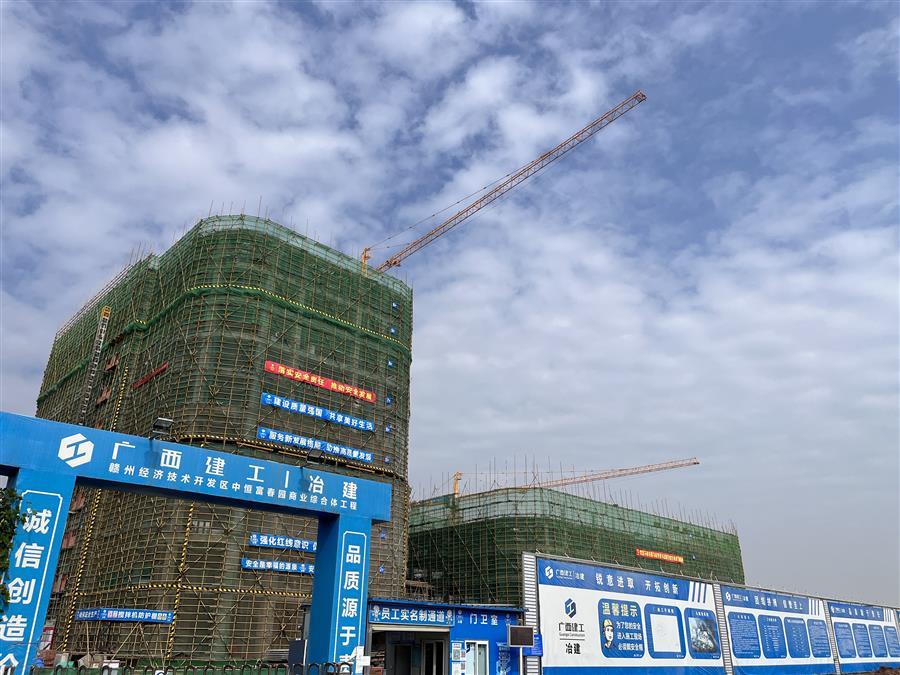

项目现场
临江学校建设项目位于江西省南昌市青山湖区,,,,,,规划总用地面积5.8万平方米,,,,,,建筑面积4.8万平米,,,,,,工程包含建筑、安装、市政、园林等部分,,,,,,工期365日历天。。。。。。。施工过程中,,,,,,项目部本着“先易后难,,,,,,突出重点,,,,,,整体推进”的工作思路,,,,,,细化工程节点,,,,,,注意施工细节,,,,,,加大人力和物力投入,,,,,,在确保安全的前提下实时管控施工过程,,,,,,协力一个一个破难点、一步一步出成效,,,,,,确保了工程建设稳步推进。。。。。。。

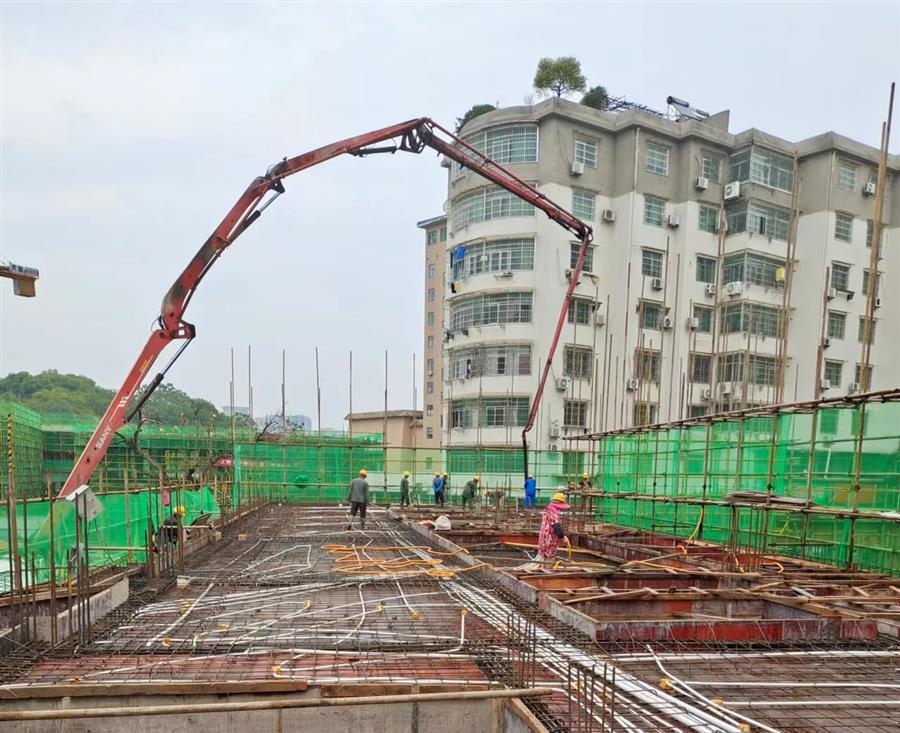

项目现场
目前,,,,,,1#楼第1段四层楼面浇筑完成,,,,,,2#楼第1段基础浇筑完成,,,,,,5#楼二层楼面浇筑完成,,,,,,地下室承台开挖及砌筑完成70%。。。。。。。项目累计完成产值1911万元,,,,,,完成合同造价的11.9%。。。。。。。
赣州富春园商住小区项目:紧盯目标 抢抓工期

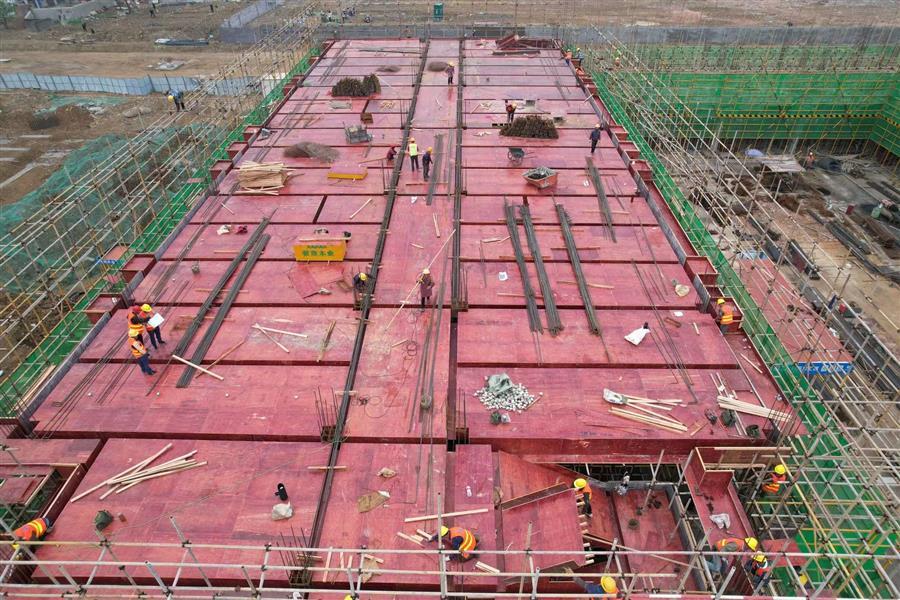

项目现场
赣州经济技术开发区中恒富春园商住小区商业综合体工程,建筑占地面积9489.48平方米,总建筑面积6.1万平方米,包含地下室、A塔38#楼、BCD塔、E塔39#楼建筑装饰及安装工程,,,,,,工期606日历天。。。。。。。项目开工以来,,,,,,项目部统筹分解进度目标,,,,,,紧盯节点抓落实、倒排工期抓进度,,,,,,严格落实设计图纸和规划要求以确保每个环节、每个细节的质量和安全,,,,,,全体人员抢晴天、战雨天,,,,,,以点带面推进各环节的施工建设稳步提速。。。。。。。

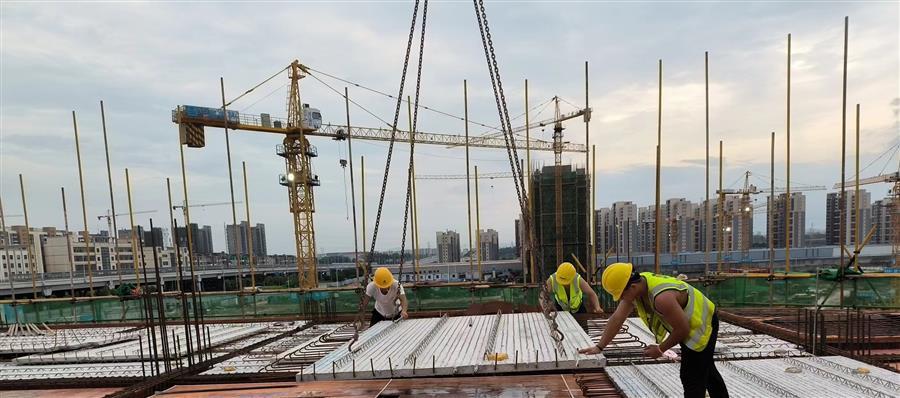

项目现场
目前,,,,,,38#楼二、三层水电消防暖通安装中,,,,,,三层ALC内墙墙板安装完成60%;;;;;;;39#楼PC叠合板吊装完成90%;;;;;;;地下室梁钢筋绑扎完成。。。。。。。项目累计完成产值6268.7万元,,,,,,完成合同造价的56.98%。。。。。。。
四季度,,,,,,是决胜全年稳的关键时刻。。。。。。。
第十分公司所有在建项目都纷纷抢抓黄金施工期,,,,,,掀起大干四季度的施工热潮。。。。。。。下一步,,,,,,分公司将坚持贯彻落实集团公司及公司各项工作部署,,,,,,紧盯目标任务,,,,,,攻坚克难,,,,,,确保项目建设“提产增效”,,,,,,助力公司全年稳。。。。。。。
(图文/第十分公司 田仁钱)
